冷  超:新型可控换相换流阀安装要点分析                                      517

                                                                     此处值得注意的是,从力学分析角度来看,安
                                                                 装平台比换流阀钢盘的安全系数更高。主要是因
                                                                 为安装平台的设计主要考虑的是平台的变形量,
                                                                 而钢盘则需要均衡考虑变形量及应力水平。
                                                                 2.3 风险控制
                                                                 2.3.1 阀厅结构监测
                                                                     本次改造过程中需对阀厅结构进行加固,在
                                                                 双极阀厅加固前安装钢结构传感器,检测阀塔拆
                                                                 除后钢结构的各项指标,确保符合加固要求;在钢

                                                                 结构加固过程中,分批次进行焊缝探伤;阀厅钢
                                                                 柱、桁架等主要受力构件需考虑增加应力、变形等
                                                                 在线健康监测措施。阀厅钢支架监测支柱应力和
                                                                 倾斜变形;悬挂阀组的钢支架、横梁以及吊杆监测
                                                                 支架应力、颤振以及倾斜变形。
                                                                 2.3.2 高空作业管控
                                                                     高空作业的安全风险较高,施工区域地面应
                                                                 采用全方位安全隔离,以有效防止高空坠物伤害,

                                                                 安装过程中应严防“挂、碰、损、缺”等问题发生。
                                                                 对于阀设备与直流穿墙套管等易损关键设备,组
                                                                 织专业起吊队伍,优化起吊流程。对于阀塔施工,
                                                                 施工人员多,作业高度高,现场施工应设置安全防
                                                                 护网,高处作业人员使用的工具及材料应设防坠
                                                                 绳,隔离板应采用防火阻燃材料,从而确保高空作
                                                                 业的本质安全。
                                                                 2.3.3 多重现场交底
                                                                     召开现场交底会,细化图纸交底内容,完成全
                                                                 部施工图纸现场交底及会审工作,确保现场施工

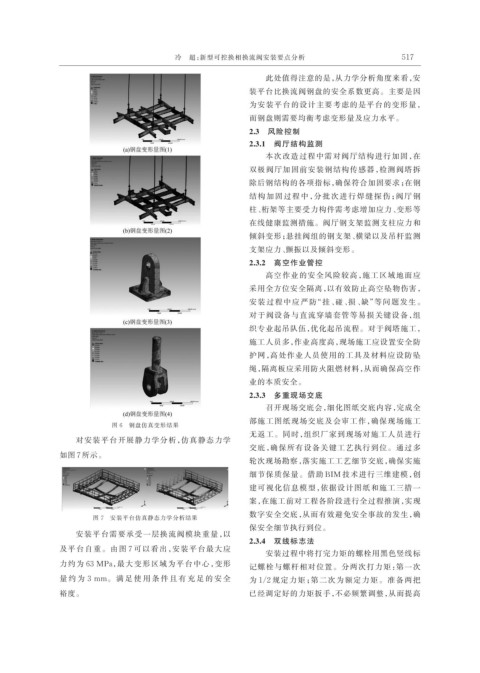

                             图 6 钢盘仿真变形结果
                                                                 无返工。同时,组织厂家到现场对施工人员进行
                    对安装平台开展静力学分析,仿真静态力学
                                                                 交底,确保所有设备关键工艺执行到位。通过多
                如图 7 所示。
                                                                 轮次现场勘察,落实施工工艺细节交底,确保实施
                                                                 细节保质保量。借助 BIM 技术进行三维建模,创
                                                                 建可视化信息模型,依据设计图纸和施工三措一
                                                                 案,在施工前对工程各阶段进行全过程推演,实现

                                                                 数字安全交底,从而有效避免安全事故的发生,确
                         图 7 安装平台仿真静态力学分析结果
                                                                 保安全细节执行到位。
                    安装平台需要承受一层换流阀模块重量,以
                                                                 2.3.4 双线标志法
                及平台自重。由图 7 可以看出,安装平台最大应
                                                                     安装过程中将打完力矩的螺栓用黑色竖线标
                力约为 63 MPa,最大变形区域为平台中心,变形                        记螺栓与螺杆相对位置。分两次打力矩:第一次

                量 约 为 3 mm。 满 足 使 用 条 件 且 有 充 足 的 安 全            为 1/2 规定力矩;第二次为额定力矩。准备两把
                裕度。                                              已经调定好的力矩扳手,不必频繁调整,从而提高
