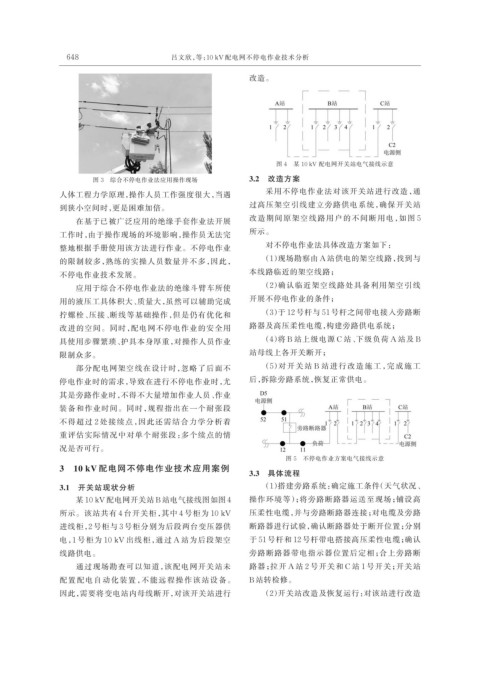

648 吕文欣,等:10 kV 配电网不停电作业技术分析
改造。
图 4 某 10 kV 配电网开关站电气接线示意
图 3 综合不停电作业法应用操作现场 3.2 改造方案
人体工程力学原理,操作人员工作强度很大,当遇 采用不停电作业法对该开关站进行改造,通
到狭小空间时,更是困难加倍。 过高压架空引线建立旁路供电系统,确保开关站
在基于已被广泛应用的绝缘手套作业法开展 改造期间原架空线路用户的不间断用电,如图 5
工作时,由于操作现场的环境影响,操作员无法完 所示。
整地根据手册使用该方法进行作业。不停电作业 对不停电作业法具体改造方案如下:
的限制较多,熟练的实操人员数量并不多,因此, (1)现场勘察由 A 站供电的架空线路,找到与
不停电作业技术发展。 本线路临近的架空线路;
应用于综合不停电作业法的绝缘斗臂车所使 (2)确认临近架空线路处具备利用架空引线
用的液压工具体积大、质量大,虽然可以辅助完成 开展不停电作业的条件;
拧螺栓、压接、断线等基础操作,但是仍有优化和 (3)于 12 号杆与 51 号杆之间带电接入旁路断
改进的空间。同时,配电网不停电作业的安全用 路器及高压柔性电缆,构建旁路供电系统;
具使用步骤繁琐、护具本身厚重,对操作人员作业 (4)将 B 站上级电源 C 站、下级负荷 A 站及 B
限制众多。 站母线上各开关断开;
部分配电网架空线在设计时,忽略了后面不 (5)对开关站 B 站进行改造施工,完成施工
停电作业时的需求,导致在进行不停电作业时,尤 后,拆除旁路系统,恢复正常供电。
其是旁路作业时,不得不大量增加作业人员、作业
装备和作业时间。同时,规程指出在一个耐张段
不得超过 2 处接续点,因此还需结合力学分析着
重评估实际情况中对单个耐张段:多个续点的情
况是否可行。
图 5 不停电作业方案电气接线示意
3 10 kV 配电网不停电作业技术应用案例
3.3 具体流程
3.1 开关站现状分析 (1)搭建旁路系统:确定施工条件(天气状况、
某 10 kV 配电网开关站 B 站电气接线图如图 4 操作环境等);将旁路断路器运送至现场;铺设高
所示。该站共有 4 台开关柜,其中 4 号柜为 10 kV 压柔性电缆,并与旁路断路器连接;对电缆及旁路
进线柜,2 号柜与 3 号柜分别为后段两台变压器供 断路器进行试验,确认断路器处于断开位置;分别
电,1 号柜为 10 kV 出线柜,通过 A 站为后段架空 于 51 号杆和 12 号杆带电搭接高压柔性电缆;确认
线路供电。 旁路断路器带电指示器位置后定相;合上旁路断
通过现场勘查可以知道,该配电网开关站未 路器;拉开 A 站 2 号开关和 C 站 1 号开关;开关站
配置配电自动化装置,不能远程操作该站设备。 B 站转检修。
因此,需要将变电站内母线断开,对该开关站进行 (2)开关站改造及恢复运行:对该站进行改造
