244 韦国宝:海上风电 35 kV 海缆后冲埋施工技术研究
线路电压等级采用 35 kV,风机采用一机一变的 缩机把高压空气注入管道内,依靠气体降低举升
方式升压至 35 kV。根据风机布置及风电场海域 管中的流压梯度(混合物密度),并利用其能量举
情况,58 台风机共分为 12 组,每组 3~6 台风电机 升海水。大流量的空气压缩机连续输入高压气,
组组合成一个联合单元;12 回电压等级为 35 kV 采取连续气举的方式将泥沙海水混合物抽出水
的海底电缆汇流后接至 220 kV 海上升压变电站, 面,降低海缆沟的回淤效果,提高海缆冲埋的效
升压至 220 kV 以一回三芯 220 kV 海缆线路经海 率。海缆后冲埋系统示意如图 1 所示。
上高抗站输送至岸基集控中心。
2 主要施工船舶设备
2.1 施工船舶
本次施工采用“凯波三号”敷缆船,船舶配备
起吊把杆和高压水泵,能够与其他设备协同进行
海缆后冲埋施工。为了确保作业的精确性,满足
海上施工作业的定位需求,定位系统全部采用差
分全球定位系统(DGPS)。
2.2 海缆探测设备
电缆路径探测仪采用 HL25 海缆探测仪,其
工作原理是首先接收 220 V 交流电后并将其转换

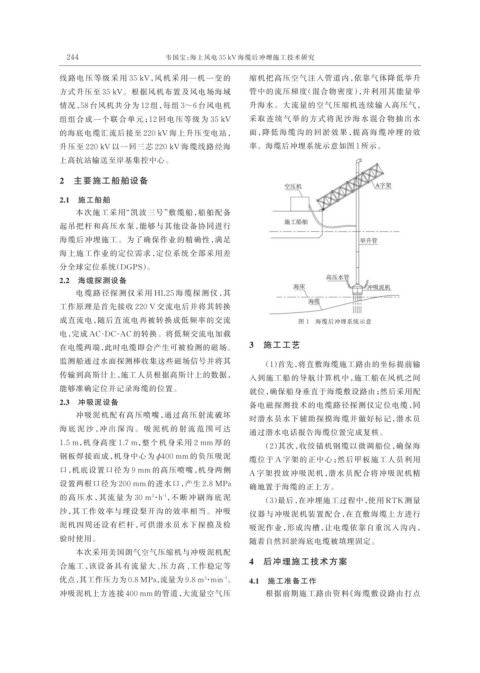

成直流电,随后直流电再被转换成低频率的交流 图 1 海缆后冲埋系统示意
电,完成 AC-DC-AC 的转换。将低频交流电加载
在电缆两端,此时电缆即会产生可被检测的磁场。 3 施工工艺
监测船通过水面探测棒收集这些磁场信号并将其 (1)首先,将直敷海缆施工路由的坐标提前输
传输到高斯计上,施工人员根据高斯计上的数据, 入到施工船的导航计算机中,施工船在风机之间
能够准确定位并记录海缆的位置。 就位,确保船身垂直于海缆敷设路由;然后采用配
2.3 冲吸泥设备 备电磁探测技术的电缆路径探测仪定位电缆,同
冲吸泥机配有高压喷嘴,通过高压射流破坏
时潜水员水下辅助探摸海缆并做好标记,潜水员
海 底 泥 沙 ,冲 出 深 沟 。 吸 泥 机 的 射 流 范 围 可 达 通过潜水电话报告海缆位置完成复核。
1.5 m,机身高度 1.7 m,整个机身采用 2 mm 厚的
(2)其次,收绞锚机钢缆以微调船位,确保海
钢板焊接而成,机身中心为 ϕ400 mm 的负压吸泥 缆位于 A 字架的正中心;然后甲板施工人员利用
口,机底设置口径为 9 mm 的高压喷嘴,机身两侧 A 字架投放冲吸泥机,潜水员配合将冲吸泥机精
设置两根口径为 200 mm 的进水口,产生 2.8 MPa 确地置于海缆的正上方。
的高压水,其流量为 30 m³·h ,不断冲刷海底泥 (3)最后,在冲埋施工过程中,使用 RTK 测量
-1
沙,其工作效率与埋设梨开沟的效率相当。冲吸 仪器与冲吸泥机装置配合,在直敷海缆上方进行
泥机四周还设有栏杆,可供潜水员水下探摸及检 吸泥作业,形成沟槽,让电缆依靠自重沉入沟内,
验时使用。 随着自然回淤海底电缆被填埋固定。
本次采用美国朗气空气压缩机与冲吸泥机配
4 后冲埋施工技术方案
合施工,该设备具有流量大、压力高、工作稳定等
优点,其工作压力为 0.8 MPa,流量为 9.8 m³·min 。 4.1 施工准备工作
-1
冲吸泥机上方连接 400 mm 的管道,大流量空气压 根据前期施工路由资料《海缆敷设路由打点
