Page 79 - 电力与能源2022年第三期
P. 79

高全虎: 交叉中隔壁法在电力隧道中的应用实践                                     2 9
                                                                                                      6
              井, 再从施工竖井横向开挖隧道。施工竖井的作                          1 个整体井室考虑, 按照 2.0m×2.3m 电力隧道
              用主要是为开挖隧道提供工作面, 以及为敷设电                           转弯半径计算, 转弯半径 + 隧道净宽 + 转弯半径
              缆及人员提供出入口, 因此施工竖井的大小既要                           = 最终尺寸, 此竖井最终尺寸为 6.6m×9.5m 。
              满足开挖工作面要求, 又要满足敷设电缆转弯半                           竖井平面图如图 1 所示。
              径要求。
                   本工程电视台中路、 航华东路竖井位于光华
              路人行道上, 均不同程度侵占周边单位钢围栏及

              监控设施, 经多次沟通, 无法满足周边单位要求,
              且光华路地处繁华商业区, 日常交通、 人流量大,
              特别是上下班高峰期, 人行道及行车道拥堵严重,
              目前竖井不能及时开工。同时, 竖井井位及周围
              分布有地下管线, 在竖井施工前需迁改、 保护好管

              线方可进行施工。
                   电视台中路、 航华东路竖井地面无法占地, 导
              致无法开挖, 需采用其他施工方法施工。
                   为保证工程顺利实施, 根据本工程特点、 电力

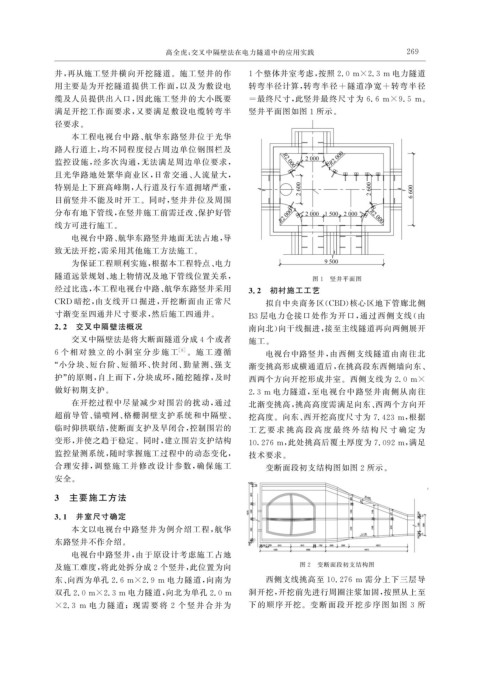

              隧道远景规划、 地上物情况及地下管线位置关系,                                          图 1  竖井平面图
              经过比选, 本工程电视台中路、 航华东路竖井采用                        3.2  初衬施工工艺
              CRD 暗挖, 由支线开口掘进, 开挖断面由正常尺                            拟自中央商务区( CBD ) 核心区地下管廊北侧
              寸渐变至四通井尺寸要求, 然后施工四通井。                           B3 层电力仓接口处作为开口, 通过西侧支线( 由
              2.2  交叉中隔壁法概况                                    南向北) 向干线掘进, 接至主线隧道再向两侧展开
                   交叉中隔壁法是将大断面隧道分成 4 个或者                       施工。
              6 个相 对 独 立 的 小 洞 室 分 步 施 工     [ 6 ] 。施 工 遵 循        电视台中路竖井, 由西侧支线隧道由南往北
              “ 小分块、 短台阶、 短循环、 快封闭、 勤量测、 强支                    渐变挑高形成横通道后, 在挑高段东西侧墙向东、
              护” 的原则, 自上而下, 分块成环, 随挖随撑, 及时                     西两个方向开挖形成井室。西侧支线为 2.0m×
              做好初期支护。                                         2.3m 电力隧道, 至电视台中路竖井南侧从南往
                   在开挖过程中尽量减少对围岩的扰动, 通过                        北渐变挑高, 挑高高度需满足向东、 西两个方向开
              超前导管、 锚喷网、 格栅洞壁支护系统和中隔壁、                         挖高度。向东、 西开挖高度尺寸为 7.423m , 根据
              临时仰拱联结, 使断面支护及早闭合, 控制围岩的                         工 艺 要 求 挑 高 段 高 度 最 终 外 结 构 尺 寸 确 定 为
              变形, 并使之趋于稳定。同时, 建立围岩支护结构                        10.276m , 此处挑高后覆土厚度为 7.092m , 满足
              监控量测系统, 随时掌握施工过程中的动态变化,                          技术要求。
              合理安排, 调整施工并修改设计参数, 确保施工                              变断面段初支结构图如图 2 所示。
              安全。
              3  主要施工方法


              3.1  井室尺寸确定
                   本文以电视台中路竖井为例介绍工程, 航华
              东路竖井不作介绍。
                   电视台中路竖井, 由于原设计考虑施工占地
              及施工难度, 将此处拆分成 2 个竖井, 此位置为向                                   图 2  变断面段初支结构图
              东、 向西为单孔 2.6m×2.9m 电力隧道, 向南为                         西侧支线挑高至 10.276m 需分上下三层导
                                                               洞开挖, 开挖前先进行周圈注浆加固, 按照从上至
              双孔2.0m×2.3m 电力隧道, 向北为单孔2.0m
              ×2.3 m 电力 隧 道;现 需 要 将 2 个 竖 井 合 并 为              下的顺序开挖。变断面段开挖步序图如图 3 所
