高全虎: 浅埋暗挖隧道穿越回填土施工设计 3 9
5

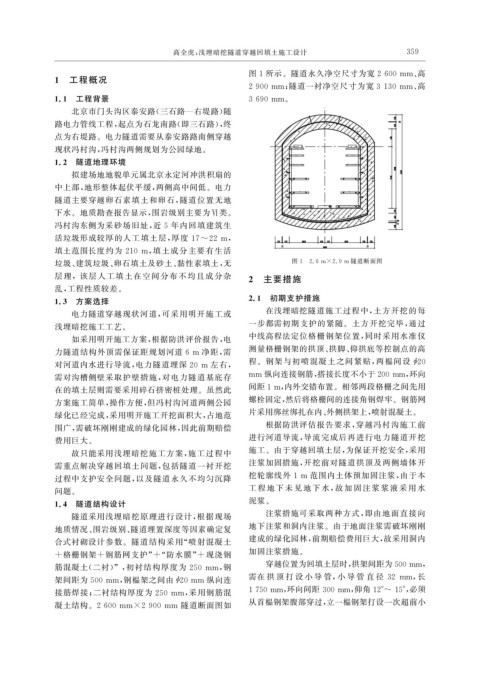

图 1 所示。隧道永久净空尺寸为宽 2600mm 、 高
1 工程概况
2900mm ; 隧道一衬净空尺寸为宽 3130mm 、 高
1.1 工程背景 3690mm 。
北京市门头沟区泰安路( 三石路—右堤路) 随
路电力管线工程, 起点为石龙南路( 即三石路), 终
点为右堤路。电力隧道需要从泰安路路南侧穿越
现状冯村沟, 冯村沟两侧规划为公园绿地。
1.2 隧道地理环境
拟建场地地貌单元属北京永定河冲洪积扇的
中上部, 地形整体起伏平缓, 两侧高中间低。电力
隧道主要穿越卵石素填土和卵石, 隧道位置无地
下水。地质勘查报告显示, 围岩级别主要为 Ⅵ 类。
冯村沟东侧为采砂场旧址, 近 5 年内回填建筑生
活垃圾形成较厚的人工填土层, 厚度 17~22m ,
填土范围长度约为 210m , 填土成分主要有生活
垃圾、 建筑垃圾、 卵石填土及砂土、 黏性素填土, 无 图 1 2.6m×2.9m 隧道断面图
层理,该层人工填土 在空间分布不均且成分杂 2 主要措施
乱, 工程性质较差。
1.3 方案选择 2.1 初期支护措施
电力隧道穿越现状河道, 可采用明开施工或 在浅埋暗挖隧道施工过程中, 土方开挖的每
一步都需初期支护的紧随。土方开挖完毕, 通过
浅埋暗挖施工工艺。
如采用明开施工方案, 根据防洪评价报告, 电 中线高程法定位格栅钢架位置, 同时采用水准仪
力隧道结构外顶需保证距规划河道 6m 净距, 需 测量格栅钢架的拱顶、 拱脚、 仰拱底等控制点的高
程。钢架与初喷混凝土之间紧贴, 两榀间设ϕ20
对河道内水进行导流, 电力隧道埋深 20m 左右,
需对沟槽侧壁采取护壁措施, 对电力隧道基底存 mm 纵向连接钢筋, 搭接长度不小于200mm , 环向
在的填土层则需要采用碎石挤密桩处理。虽然此 间距1m , 内外交错布置。相邻两段格栅之间先用
方案施工简单, 操作方便, 但冯村沟河道两侧公园 螺栓固定, 然后将格栅间的连接角钢焊牢。钢筋网
绿化已经完成, 采用明开施工开挖面积大, 占地范 片采用绑丝绑扎在内、 外侧拱架上, 喷射混凝土。
围广, 需破坏刚刚建成的绿化园林, 因此前期赔偿 根据防洪评估报告要求, 穿越冯村沟施工前
进行河道导流, 导流完成后再进行电力隧道开挖
费用巨大。
故只能采用浅埋暗挖施工方案, 施工过程中 施工。由于穿越回填土层, 为保证开挖安全, 采用
需重点解决穿越回填土问题, 包括隧道一衬开挖 注浆加固措施, 开挖前对隧道拱顶及两侧墙体开
过程中支护安全问题, 以及隧道永久不均匀沉降 挖轮廓线外 1m 范围内土体预加固注浆, 由于本
工程 地 下 未 见 地 下 水, 故 加 固 注 浆 浆 液 采 用 水
问题。
1.4 隧道结构设计 泥浆。
隧道采用浅埋暗挖原理进行设计, 根据现场 注浆措施可采取两种方式, 即由地面直接向
地下注浆和洞内注浆。由于地面注浆需破坏刚刚
地质情况、 围岩级别、 隧道埋置深度等因素确定复
合式衬砌设计参数。隧道结构采用“ 喷射混凝土 建成的绿化园林, 前期赔偿费用巨大, 故采用洞内
+ 格栅钢架 + 钢筋网支护” + “ 防水膜” + 现浇钢 加固注浆措施。
筋混凝土( 二衬)”, 初衬结构厚度为 250mm , 钢 穿越位置为回填土层时, 拱架间距为500mm ,
架间距为 500mm , 钢榀架之间由ϕ20mm 纵向连 需在 拱 顶 打 设 小 导 管, 小 导 管 直 径 32 mm , 长
接筋焊接; 二衬结构厚度为 250mm , 采用钢筋混 1750mm , 环向间距 300mm , 仰角12°~15° , 必须
凝土结构。 2600mm×2900mm 隧道断面图如 从首榀钢架腹部穿过, 立一榀钢架打设一次超前小
