Page 92 - 电力与能源2023年第六期
P. 92
638 黄 平:KYN44A-40.5 高压开关柜优化改造分析
(9)现场安装电磁锁及带电显示装置; 置,主变停电,拆除主变 35 kV 套管引出第一段母
(10)安装新中门; 排,主变柜进线侧挂设接地线。在进行改造时,将
(11)连接互感器、电磁锁及带电显示装置、二 进出线电缆需挂设接地线,并确保所有手车已推
次插回路; 出柜外。
(12)推入隔离手车;
4 结语
(13)对现场进行整改完成的清理工作;
(1)对 PT 柜在实际运行中发生的安全事故
(14)待 检 验 合 格 并 进 行 相 关 试 验 后 恢 复
进行全面分析,通过对事故原因的总结归纳,提出
供电。
相应的解决方案,不难看出,导致母线设备柜 PT
3.4 改造时间及人员安排
(1)计划停电施工时间。根据变电站停电时 手车倾倒事故原因主要有 PT 手车车身太重、PT
手车重心太高、引坡的坡度太大等。
间安排施工时间。若站内只有一台母线设备柜,
(2)PT 柜能够通过结构和技术的改进进行优
改造时间预计 4 天;若变电站内有两台母线设备
化,从而具备更加优良的安全性。在未来的研究
柜,则施工分两段进行,以隔离柜为界分两批改
中,本文的方法也能够给予相关的电气研究人员
造,每批次施工时间 4 天,共 8 天。
以经验和思考。
(2)人员初定 8 人。
参考文献:
3.5 施工进度
[1] 段江涛,王文彬,冯芳梅 . 35 kV 开关柜母线异常放电分析
单台母线设备柜或 I 段母线设备柜的改造进
.
[J] 百科论坛电子杂志,2018(21):207.
度如表 1 所示。若分两段改造时,I 段母线设备柜 [2] 矫军荣 . 35 kV 高压开关柜及母线接地防误操作回路的探
I
.
的改造进度同上。 讨[J] 山东工业技术,2019(19):183.
[3] 刘建军 . 35 kV 开关柜内放电故障的分析[J] 科技视界,
.
3.6 安全措施
2020(22):155-157.
本次 35 kV 母线停电工作需要确保以下步骤
收稿日期:2023-09-16
完成后方能进行:隔离手车必须已经拉出检修位 (本文编辑:赵艳粉)

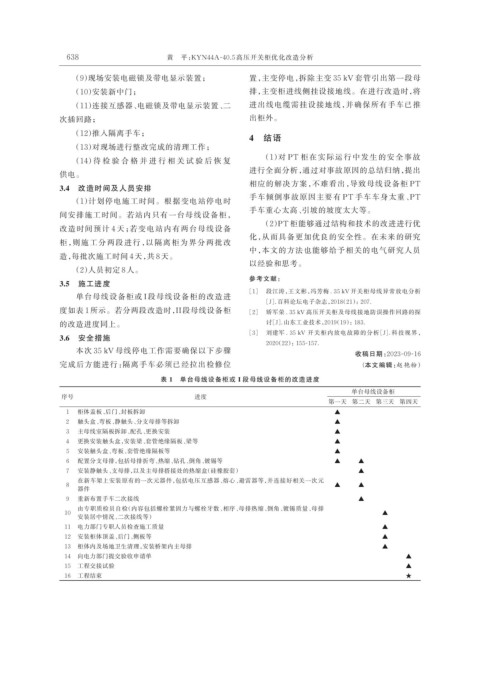

表 1 单台母线设备柜或 I 段母线设备柜的改造进度
单台母线设备柜
序号 进度
第一天 第二天 第三天 第四天
1 柜体盖板、后门、封板拆卸 ▲
2 触头盒、弯板、静触头、分支母排等拆卸 ▲
3 主母线室隔板拆卸、配孔、更换安装 ▲
4 更换安装触头盒,安装梁、套管绝缘隔板、梁等 ▲
5 安装触头盒、弯板、套管绝缘隔板等 ▲
6 配置分支母排,包括母排折弯、热缩、钻孔、倒角、镀锡等 ▲ ▲
7 安装静触头、支母排,以及主母排搭接处的热缩盒(硅橡胶套) ▲
在新车架上安装原有的一次元器件,包括电压互感器、熔心、避雷器等,并连接好相关一次元
8 ▲ ▲
器件
9 重新布置手车二次接线 ▲
由专职质检员自检(内容包括螺栓紧固力与螺栓牙数、相序、母排热缩、倒角、镀锡质量、母排
10 ▲
安装居中情况、二次接线等)
11 电力部门专职人员检查施工质量 ▲
12 安装柜体顶盖、后门、侧板等 ▲
13 柜体内及场地卫生清理,安装桥架内主母排 ▲
14 向电力部门提交验收申请单 ▲
15 工程交接试验 ▲
16 工程结束 ★
