2 4 8                  曾天舒,等: 基于叠合板预制式电缆沟在电力施工中的应用


              1  安徽地区现状

                   一直以来安徽省电网建设工程中变电站内电
              缆沟构造通常采用两种方法:一种是砌体结构
              ( 主 要 材 料 为 各 类 实 心 砖,厚 度 一 般 为 240 ,
              370mm 两种;另 一 种 是 现 浇 钢 筋 混 凝 土 结 构。
              随着电网工程建设的发展, 国家电网公司提出模
              块化 2.0 变电站, 要求以“ 标准化设计、 工厂化预
              制、 装配式建设、 机械化施工” 为理念, 施工质量和
              安全文明不断提高, 建设周期不断缩短, 传统施工

              方式已经很难满足要求。
              2  新型预制式电缆沟

                   基于砌体结构和钢筋混凝土结构 两 种 施 工
              方式,从施工质量、施工管理、 工程造价和安全
              环保等方 面 综 合 考 虑, 基 于 叠 合 板 的 预 制 式 电

              缆沟满足现代电力建设要求。

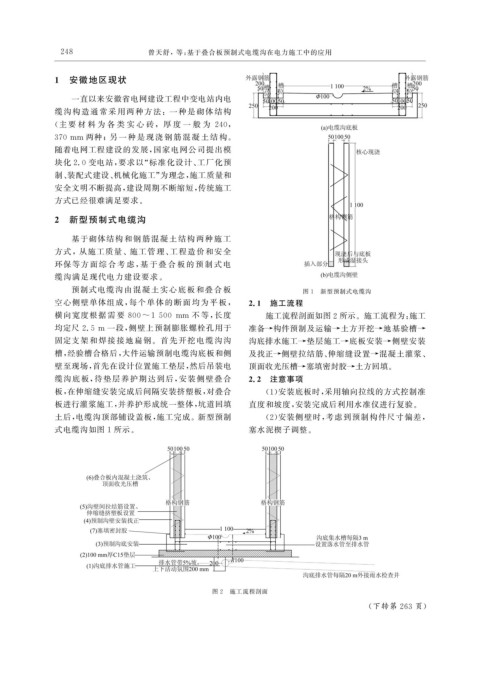

                   预制式电缆沟由混凝土实心底板 和 叠 合 板                                   图 1  新型预制式电缆沟
              空心侧壁单体组成, 每个单 体的断面均为平板,                         2.1  施工流程
              横向宽度根据 需 要 800~1500 mm 不 等, 长度                       施工流程剖面如图2所示。施工流程为: 施工
              均定尺 2.5m 一段, 侧壁上预制膨胀螺栓孔用于                        准备→构件预制及运输 → 土方开挖 → 地基验槽 →
              固定支架和焊接接地扁钢。首先开挖电缆沟沟                             沟底排水施工 → 垫层施工 → 底板安装 → 侧壁安装
              槽, 经验槽合格后, 大件运输预制电缆沟底板和侧                         及找正→侧壁拉结筋、 伸缩缝设置 → 混凝土灌浆、
              壁至现场, 首先在设计位置施工垫层, 然后吊装电                         顶面收光压槽→塞填密封胶→土方回填。
              缆沟底板, 待垫层养护期达到后, 安装侧壁叠合                         2.2  注意事项
              板, 在伸缩缝安装完成后间隔安装挤塑板, 对叠合                             ( 1 ) 安装底板时, 采用轴向拉线的方式控制准
              板进行灌浆施工, 并养护形成统一整体, 坑道回填                         直度和坡度, 安装完成后利用水准仪进行复验。
              土后, 电缆沟顶部铺设盖板, 施工完成。新型预制                             ( 2 ) 安装侧壁时, 考虑到预制构件尺寸偏差,
              式电缆沟如图 1 所示。                                     塞水泥楔子调整。























                                                      图 2  施工流程剖面
                                                                                            ( 下转第 263 页)
