张 坤,等:35 kV 及以上技改项目估概结算精准性管控研究 133
项 ,估 算 投 资 总 额 1 281.95 万 元 ,占 比 42.29%。 (1)建筑工程费:建筑工程费概算低于估算
由此可见,输电线路改造工程是本次分析的重点, 0.01 万元,决算高于概算 0.11 万元,可见建筑工程
其次为变电交流改造项目以及继电保护及安全自 费三阶段差异均较小。
动装置改造项目。 (2)安装工程费:①安装工程费概算低于估算
0.42 万元,主要是由于估算采用人工调整、材机调
2 典型项目造价分析
整(2019)2 号文,并且社保费率采用 32.5%,概算
2.1 变电交流改造项目 采用人工调整、材机调整(2019)27 号文,以及社
市区供电公司 2022 年 35 kV 及以上技改项 保费率采用 27.72%;②决算较概算结余 39.68 万
目估概结算精准性管控研究样本项目涉及变电 元,概算中“通风降温降噪检测、调试”直接费用
交流改造项目 7 项,估算投资总额 1 342.52 万元, 12.39 元,决算中仅计列特殊调试“箱壳表面温度
初设概算投资总额 1 320.96 万元,决算阶段总金 分布、噪声测量”直接费 1.15 万元,此项决算较概
额 1 227.32 万元。 算结余 11.24 万元,导致安装费合计结余 25.01 万
变 电 交 流 改 造 典 型 案 例 1。 市 区 供 电 公 司 元;由主要材料量差引起的总费用差合计 13.57
35 kV 人民变电站变压器室降噪改造项目,估算投 万元。
资 176.89 万元,概算投资 172.63 万元,决算金额 (3)拆除工程费:估算及概算拆除费为 0 元,决
124.73 万元,概算较估算核减 4.26 万元,核减率为 算阶段 0.08 万元。
2.41%,决算金额较概算投资结余 47.90 万元,结 (4)设备购置费:估算设备购置费 0.29万元,概

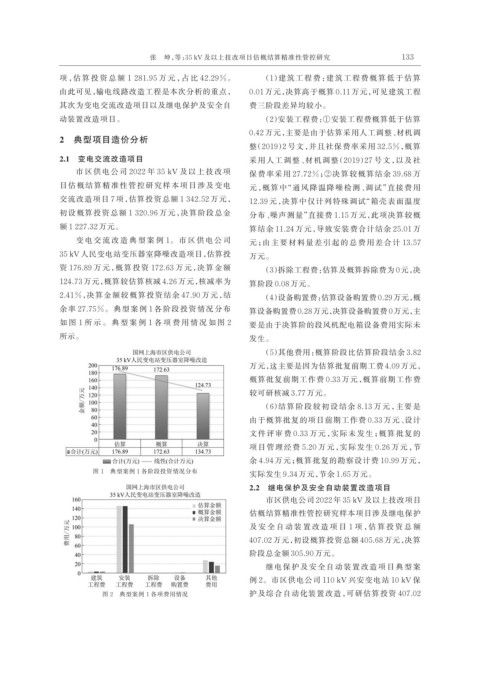

余率 27.75%。典型案例 1 各阶段投资情况分布 算设备购置费 0.28万元,决算设备购置费 0万元,主
如 图 1 所 示 。 典 型 案 例 1 各 项 费 用 情 况 如 图 2 要是由于决算阶的段风机配电箱设备费用实际未
所示。 发生。
(5)其他费用:概算阶段比估算阶段结余 3.82
万元,这主要是因为估算批复前期工费 4.09 万元,
概算批复前期工作费 0.33 万元,概算前期工作费
较可研核减 3.77 万元。
(6)结算阶段较初设结余 8.13 万元,主要是
由于概算批复的项目前期工作费 0.33 万元、设计
文件评审费 0.33 万元,实际未发生;概算批复的
项目管理经费 5.20 万元,实际发生 0.26 万元,节
余 4.94 万元;概算批复的勘察设计费 10.99 万元,
图 1 典型案例 1 各阶段投资情况分布
实际发生 9.34 万元,节余 1.65 万元。
2.2 继电保护及安全自动装置改造项目
市区供电公司 2022 年 35 kV 及以上技改项目
估概结算精准性管控研究样本项目涉及继电保护
及 安 全 自 动 装 置 改 造 项 目 1 项 ,估 算 投 资 总 额
407.02 万元,初设概算投资总额 405.68 万元,决算
阶段总金额 305.90 万元。
继电保护及安全自动装置改造项目典型案
例 2。市区供电公司 110 kV 兴安变电站 10 kV 保
图 2 典型案例 1 各项费用情况 护及综合自动化装置改造,可研估算投资 407.02
