24 张 青,等:基于负荷场景的非住宅电力用户接入容量配置策略的研究
响,配置容量更加契合实际。此外,如用户急需增 能够承受医院上下午门诊高峰时段的极端运转负
加临时性(阶段性)用电设备,还可通过增加储能 荷,最高负载率为 80.41%。此外,还能保证规划
容量或分布式电源装机容量来解决,较之传统方 年限内始终不超容运行,如图 2 中规划末期最大
式提供了更多选择,可减轻电网的供电压力。 负荷曲线所示,确保了医院用电的安全性。
2.2 公共事业类用户
选取某社区医院作为公共事业类用户的研究
对象,主要设备清单如表 3 所示。基于负荷场景
的计算结果为常用 624.68 kVA,备用 78.82 kVA,
对应申报容量为高压常用 630 kVA,低压备用 79
kVA;传 统 方 法 计 算 结 果 为 412.13 kVA,备 用
78.82 kVA,对应申报容量为高压常用 500 kVA,
低压备用 79 kVA。两者在高压常用容量配置中
产生差异的原因主要有以下两个方面。
(1)传统方法参照《工业与民用供配电设计手
册》(第四版)中医院的照明需要系数为 0.5,而最
大负荷场景下的医院照明满功率运行值达到铭牌

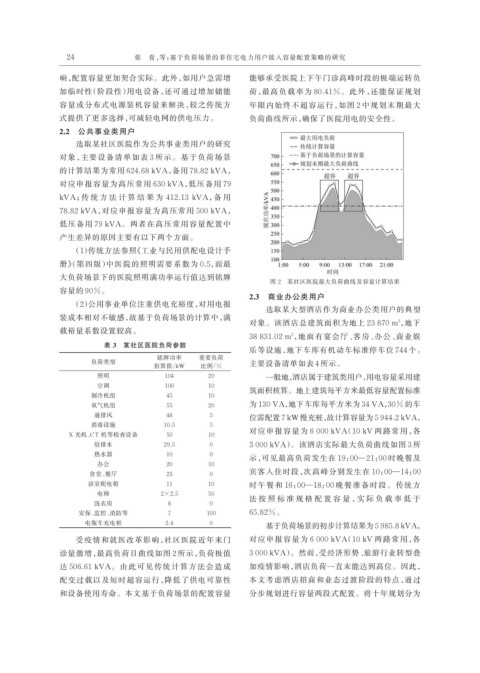

图 2 某社区医院最大负荷曲线及容量计算结果
容量的 90%。
2.3 商业办公类用户
(2)公用事业单位注重供电充裕度,对用电报
选取某大型酒店作为商业办公类用户的典型
装成本相对不敏感,故基于负荷场景的计算中,满
对象。该酒店总建筑面积为地上 23 870 m ,地下
2
载裕量系数设置较高。
38 831.02 m ,地面有宴会厅、客房、办公、商业娱
2
表 3 某社区医院负荷参数
乐等设施,地下车库有机动车标准停车位 744 个。
铭牌功率 重要负荷
负荷类型 主要设备清单如表 4 所示。
折算值/kW 比例/%
照明 104 20 一般地,酒店属于建筑类用户,用电容量采用建
空调 100 10
筑面积核算。地上建筑每平方米最低容量配置标准
制冷机组 45 10
氧气机组 55 20 为 130 VA,地下车库每平方米为 34 VA,30% 的车
通排风 48 5 位需配置 7 kW 慢充桩,故计算容量为 5 944.2 kVA,
消毒设施 10.5 5
对应申报容量为 6 000 kVA(10 kV 两路常用,各
X 光机、CT 机等检查设备 50 10
给排水 29.5 0 3 000 kVA)。该酒店实际最大负荷曲线如图 3 所
热水器 10 0
示,可见最高负荷发生在 19:00—21:00 时晚餐及
办公 20 10
食堂、餐厅 23 0 宾客入住时段,次高峰分别发生在 10:00—14:00
诊室配电箱 11 10 时午餐和 16:00—18:00 晚餐准备时段。传统方
电梯 2×2.5 50
法 按 照 标 准 规 格 配 置 容 量 ,实 际 负 载 率 低 于
洗衣房 8 0
安保、监控、消防等 7 100 65.82%。
电瓶车充电桩 2.4 0 基于负荷场景的初步计算结果为 5 985.8 kVA,
受疫情和就医改革影响,社区医院近年来门 对应申报容量为 6 000 kVA(10 kV 两路常用,各
诊量激增,最高负荷日曲线如图 2 所示,负荷极值 3 000 kVA)。然而,受经济形势、旅游行业转型叠
达 506.61 kVA。由此可见传统计算方法会造成 加疫情影响,酒店负荷一直未能达到高位。因此,
配变过载以及短时超容运行,降低了供电可靠性 本文考虑酒店招商和业态过渡阶段的特点,通过
和设备使用寿命。本文基于负荷场景的配置容量 分步规划进行容量两段式配置。将十年规划分为
