56 梁亚伟,等:沟槽式预制装配式电缆排管工作井施工工艺及应用
(3)施工作业面大。市区施工作业面受限,大 槽,在挖机挖槽过程中应确保槽底土壤结构不被
型施工设备无法入场。 扰动或破坏,并及时检测槽底高程和宽度,以防止
(4)工作井、电缆沟改造灵活性差。由于扩 超挖。
建、增容等因素,已建井会有改动(加长、加凸口 (2)夯实基层,设置垫层控制桩。土方开挖后
等)的需求,故需要预制工作井是灵活、可改造的, 应对基底进行夯实,针对软土必要时应采取换填
但预制构件的后期改造灵活性较差。 等措施,保证地基承载力不低于 80 kPa;夯实后设
(5)成本高。几年前预制装配式送电结构的 置标高控制楔,有效控制浇筑的垫层标高,浇筑后
成本比传统现浇结构的高出很多,这也是送电结 的垫层应平整光滑,标高一致。
构预制装配化推行受阻的关键因素。 (3)吊装预制排管。垫层混凝土硬化之后在
(6)非模数化长度段的制作。实际排管长度 其上均匀地摊铺一层干硬性砂浆进行找平,预制
几乎都不是标准预制排管长度的整数倍,故存在 排管构件的吊装应使用专用吊具(起吊架),起吊
非标准长度段。 时应保持平稳并注意安全。
(4)拼装预制排管。排管主体采用分节段拼
2 沟槽式预制装配式电缆排管工作井结构
装,拼装前应在构件节点端面的相应位置贴好防
为解决预制装配式电缆排管工作井应用中存 水橡胶条,然后人工配合进行对位拼装(采用机械
在的上述问题,充分发挥预制电缆排管工作井在 牵引和人工调整),调整对齐后进行连接螺栓的安
工程质量、文明施工、快速恢复交通等方面的优 装,连接螺栓全部安装之后再对称旋紧。
势,国网上海市电力公司与建华建材合作开发了 (5)安装电缆管道。待预制排管安装完毕后

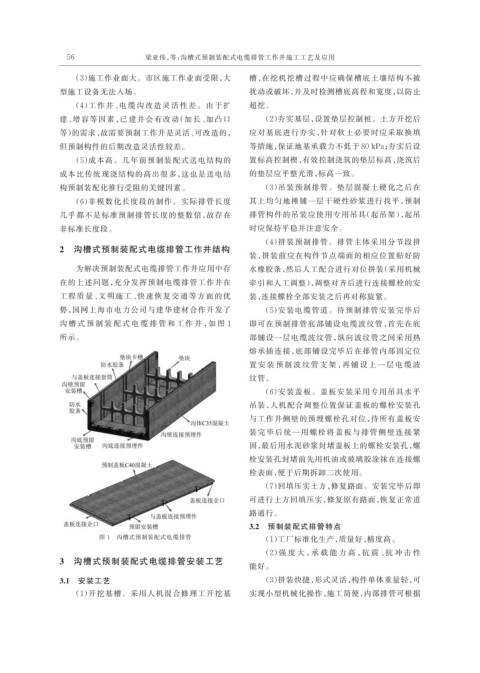

沟 槽 式 预 制 装 配 式 电 缆 排 管 和 工 作 井 ,如 图 1 即可在预制排管底部铺设电缆波纹管,首先在底
所示。 部铺设一层电缆波纹管,纵向波纹管之间采用热
熔承插连接,底部铺设完毕后在排管内部固定位
置 安 装 预 制 波 纹 管 支 架 ,再 铺 设 上 一 层 电 缆 波
纹管。
(6)安装盖板。盖板安装采用专用吊具水平
吊装,人机配合调整位置保证盖板的螺栓安装孔
与工作井侧壁的预埋螺栓孔对位,待所有盖板安
装完毕后统一用螺栓将盖板与排管侧壁连接紧
固,最后用水泥砂浆封堵盖板上的螺栓安装孔,螺
栓安装孔封堵前先用机油或玻璃胶涂抹在连接螺
栓表面,便于后期拆卸二次使用。
(7)回填压实土方,修复路面。安装完毕后即
可进行土方回填压实,修复原有路面,恢复正常道
路通行。
3.2 预制装配式排管特点
图 1 沟槽式预制装配式电缆排管 (1)工厂标准化生产,质量好,精度高。
(2)强 度 大 ,承 载 能 力 高 ,抗 震 、抗 冲 击 性
3 沟槽式预制装配式电缆排管安装工艺
能好。
3.1 安装工艺 (3)拼装快捷,形式灵活,构件单体重量轻,可
(1)开挖基槽。采用人机混合修理工开挖基 实现小型机械化操作,施工简便,内部排管可根据
