Page 83 - 电力与能源2024年第三期
P. 83

韦国宝:海上风电大直径单桩基础施工技术研究                                       357

                2.2.2 运输船靠泊                                      程中不断进行桩体垂直度的校正。在单桩的自
                    在“海洋风电 52”定位完成稳桩平台施工后,                       重作用下,桩下沉至泥面以下一定深度后停止下
                即可通知运桩船就位。运输船根据装船的单桩位                            沉,桩自沉阶段是控制垂直度的关键阶段。在桩
                置朝向确定靠泊的方向,确保桩顶正对浮吊船。                            下沉过程中,利用稳桩架上的液压扶正装置调整
                2.3 钢管桩起吊翻身及喂桩                                   垂 直 度 ,保 证 垂 直 下 桩 ,桩 垂 直 度 应 控 制 在 1‰
                    (1)吊索具安装,钢管桩竖向起吊扁担梁及吊                        以内。

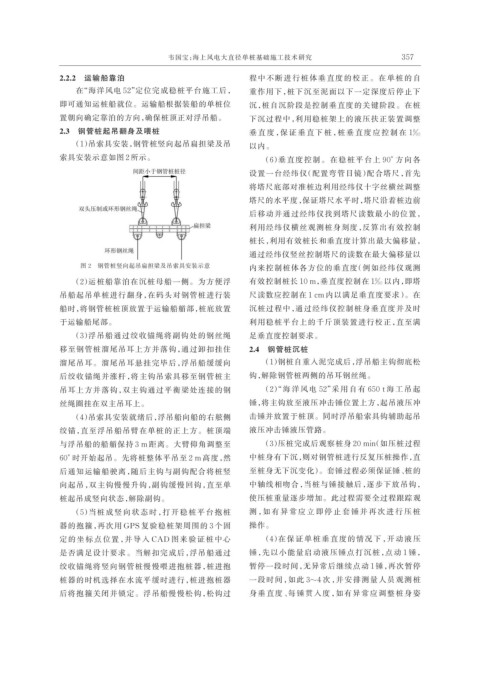

                索具安装示意如图 2 所示。                                      (6)垂直度控制。在稳桩平台上 90° 方向各

                                                                 设置一台经纬仪(配置弯管目镜)配合塔尺,首先
                                                                 将塔尺底部对准桩边利用经纬仪十字丝横丝调整
                                                                 塔尺的水平度,保证塔尺水平时,塔尺沿着桩边前

                                                                 后移动并通过经纬仪找到塔尺读数最小的位置,
                                                                 利用经纬仪横丝观测桩身刻度,反算出有效控制
                                                                 桩长,利用有效桩长和垂直度计算出最大偏移量,
                                                                 通过经纬仪竖丝控制塔尺的读数在最大偏移量以
                     图 2 钢管桩竖向起吊扁担梁及吊索具安装示意                      内来控制桩体各方位的垂直度(例如经纬仪观测
                    (2)运桩船靠泊在沉桩母船一侧。为方便浮                         有效控制桩长 10 m,垂直度控制在 1‰ 以内,即塔
                吊船起吊单桩进行翻身,在码头对钢管桩进行装                            尺读数应控制在 1 cm 内以满足垂直度要求)。在

                船时,将钢管桩桩顶放置于运输船艏部,桩底放置                           沉桩过程中,通过经纬仪控制桩身垂直度并及时
                于运输船尾部。                                          利用稳桩平台上的千斤顶装置进行校正,直至满
                    (3)浮吊船通过绞收锚绳将副钩处的钢丝绳                         足垂直度控制要求。
                移至钢管桩溜尾吊耳上方并落钩,通过卸扣挂住                            2.4 钢管桩沉桩
                溜尾吊耳。溜尾吊耳悬挂完毕后,浮吊船缓缓向                               (1)钢桩自重入泥完成后,浮吊船主钩彻底松
                后绞收锚绳并涨杆,将主钩吊索具移至钢管桩主                            钩,解除钢管桩两侧的吊耳钢丝绳。

                吊耳上方并落钩,双主钩通过平衡梁处连接的钢                               (2)“海洋风电 52”采用自有 650 t 海工吊起
                丝绳圈挂在双主吊耳上。                                      锤,将主钩放至液压冲击锤位置上方,起吊液压冲
                    (4)吊索具安装就绪后,浮吊船向船的右舷侧                        击锤并放置于桩顶。同时浮吊船索具钩辅助起吊
                绞锚,直至浮吊船吊臂在单桩的正上方。桩顶端                            液压冲击锤液压管路。
                与浮吊船的船艏保持 3 m 距离。大臂仰角调整至                            (3)压桩完成后观察桩身 20 min(如压桩过程
                60° 时开始起吊。先将桩整体平吊至 2 m 高度,然                      中桩身有下沉,则对钢管桩进行反复压桩操作,直

                后通知运输船驶离,随后主钩与副钩配合将桩竖                            至桩身无下沉变化)。套锤过程必须保证锤、桩的
                向起吊,双主钩慢慢升钩,副钩缓慢回钩,直至单                           中轴线相吻合,当桩与锤接触后,逐步下放吊钩,
                桩起吊成竖向状态,解除副钩。                                   使压桩重量逐步增加。此过程需要全过程跟踪观
                    (5)当桩成竖向状态时,打开稳桩平台抱桩                         测 ,如 有 异 常 应 立 即 停 止 套 锤 并 再 次 进 行 压 桩
                器的抱箍,再次用 GPS 复验稳桩架周围的 3 个固                       操作。
                定的坐标点位置,并导入 CAD 图来验证桩中心                             (4)在保证单桩垂直度的情况下,开动液压

                是否满足设计要求。当解扣完成后,浮吊船通过                            锤,先以小能量启动液压锤点打沉桩,点动 1 锤,
                绞收锚绳将竖向钢管桩慢慢喂进抱桩器,桩进抱                            暂停一段时间,无异常后继续点动 1 锤,再次暂停
                桩器的时机选择在水流平缓时进行,桩进抱桩器                            一段时间,如此 3~4 次,并安排测量人员观测桩
                后将抱箍关闭并锁定。浮吊船慢慢松钩,松钩过                            身垂直度、每锤贯入度,如有异常应调整桩身姿
   78   79   80   81   82   83   84   85   86   87   88
