中国广核集团核电站在役检查技术研发中心
2024 年度研究进展
陈怀东,雷屹坤,黄春明,林 戈
中国广核集团核电站在役检查技术研发中心
中国广核集团核电站在役检查技术研发中心 比以往缩短 50%,极大提升了检测效率;开发适
(以下简称研发中心),2024 年度在智能检测装 应于压力容器检查机的 12 h 水下标定技术,实
备研发、无损检测理论研究及检测技术开发、无 现设备不出水标定,提升整体检测效率。项目能
损检测仪器研发等方面开展了多项工作。具体来 力过程中,共申请 11 项发明专利,3 项 PCT 专
说,研发中心在 CPR1000 机组 ASME 规范在役 利,形成了具有自主知识产权的 CPR1000 机组
检查技术及装备开发、稳压器 Co60 源高剂量射 ASME 规范全范围在役检查能力,并顺利通过国
线检查装备开发、高性能超声检测仪器开发、气 家核监管当局的能力验证考核。图 1 所示为基于
动给水泵转子轮槽相控阵检测技术研发、燃料组 ASME 规范的 RPV 在役检查装备现场应用。
件四面检查装备开发等项目的研发工作中取得了 此项目成果已在 H208、Y207 等多机组大
良好进展。 修应用,为中广核集团内首次自主实施 ASME 规
范在役检查,反应堆压力容器检测技术与装备在
1 CPR1000 机组 ASME 规范在役检查技术
H208 大修创 184 h 国内同类机组最短记录,规
及装备开发
范切换各项工作节约整体大修工期 87 h,助力电
国家核安全局于 2023 年 1 月发布的《核电
厂实现十年大修 39.93 d 最优工期。
厂反应堆冷却剂系统定期水压试验与在役检查策
略技术见解》规定,如核电厂申请不执行一回路
水压试验,为确保无损检验有效性,反应堆冷却
剂系统部件(核安全一级)及其支撑的在役检查
策略应按照 ASME 规范 XI 卷规定执行。
为满足核电厂上述 ASME 规范在役检查需
求,研发团队开展 ASME 规范在役检查技术及装
备研发。过程中突破了一批关键核心技术,研发
多自由度自适应探头耦合机构、三维复杂轨迹扫
查算法,实现 RPV(反应堆压力容器)接管与筒
体焊缝、接管内圆角区等复杂结构检查能力;开
发系列化、多规格自动、半自动管道检查设备,
降低人员集体剂量,减少现场检测不可达比例;

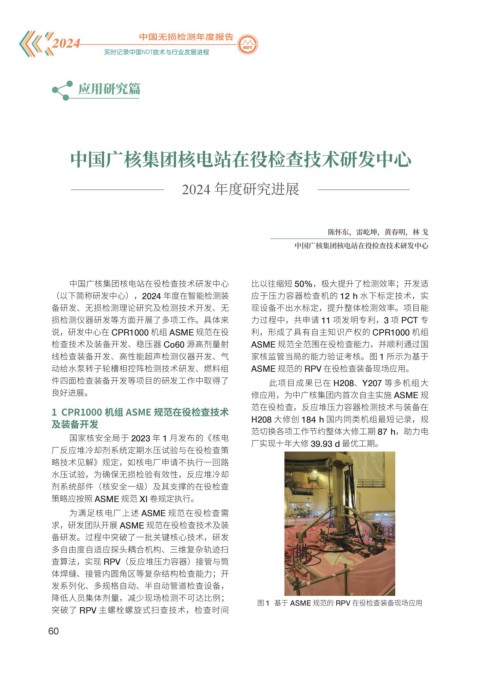

图 1 基于 ASME 规范的 RPV 在役检查装备现场应用
突破了 RPV 主螺栓螺旋式扫查技术,检查时间
60
